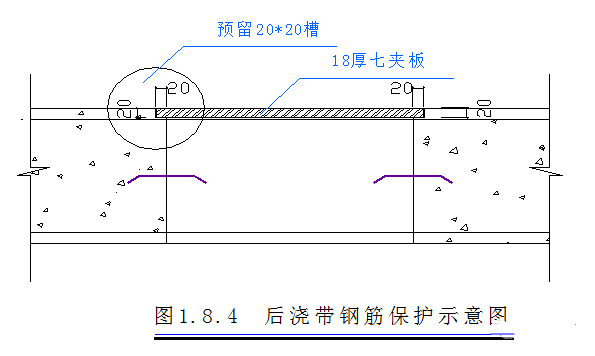

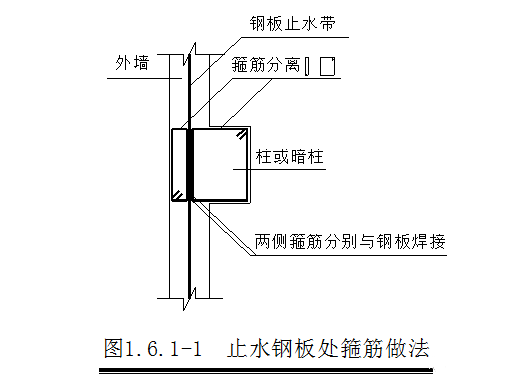

后澆帶防水施工標準化做法及樣板施工可視化交底!注:若采用止水條時,模板采用木模支撐側模,保證混凝土側面平整、密實,以使止水條與混凝土表面粘貼牢固,更好發揮止水條的止水效果。 2)地下室外墻防水后澆帶留置外墻常規鋼筋施工→鋼板止水帶安置→鋼板處柱分離箍筋焊接(見圖1.6.1-1)→焊短鋼筋頭于止水鋼板上和剪力墻豎筋上→綁扎雙層鋼絲網于鋼筋頭上,鋼絲網放置在先澆混凝土一側→封剪力墻外模,并加固牢固→后澆帶兩側混凝土澆筑→后澆帶兩側混凝土養護。 3)樓板面后澆帶施工后澆帶模板支承(應獨立支撐)→樓板鋼筋綁扎→焊短鋼筋應于板面筋和底筋上→綁扎雙層鋼絲網于鋼筋頭上,鋼絲網放置在先澆混凝土一側→后澆帶兩側混凝土澆筑→后澆帶處混凝土余漿清理→后澆帶兩側混凝土養護→后澆帶蓋模板保護鋼筋。 4)地下室底板大梁后澆帶模板支撐詳見圖1.6.1-2。 2)地下室外墻防水后澆帶混凝土澆筑清理先澆混凝土界面→鋼筋除銹、調直→放置止水條或止水帶(若采用鋼板止水帶則無此項)→封后澆帶模板,并加固牢固→澆水濕潤模板→后澆帶混凝土澆筑。 3)樓板面后澆帶混凝土澆筑清理先澆混凝土界面→檢查原有模板的嚴密性與可靠性→調整后澆帶鋼筋并除銹→澆筑后澆帶混凝土→后澆帶混凝土養護。注:內墻后澆帶留置與后澆帶混凝土澆筑參照1.6.1(1.2)條和1.6.1(2.2)條施工。 1、地下室底板防水后澆帶的施工見圖1.6.2-1; 4)塔吊穿地下室頂板時,也采用上述方法進行封堵; 2)后澆帶必須在封閉前仔細地將整個混凝土表面的浮漿鑿除,并鑿成毛面,徹底清除后澆帶中的垃圾及雜物,并隔夜澆水濕潤,鋪設水泥漿,以確保后澆帶混凝土與先澆搗的混凝土連接良好。 3)準確制作模板保證模板尺寸嚴禁不漏。后澆帶應有獨立的支模體系,與主體支模結構一起搭設,不宜拆除后重新搭設,從而保證后澆帶兩側沉降一致,后澆帶澆筑后無錯臺、下沉、漏漿等現象。 4)后澆帶的封閉材料應采用比先澆搗的結構混凝土設計強度等級提高一級的微膨脹混凝土(可在普通混凝土中摻入微膨脹劑UEA)澆筑振搗密實,并保持不少于14天的保溫、保濕養護。 來源:冠辰防水(本文系轉載,文章內容僅代表作者觀點,版權歸原作者所有,圖片源于網絡。如有侵權,請聯系刪除,我們會在第一時間處理。) |
